La sequenza corretta per la posa dei pavimenti in cantiere

Quando e come si posano i pavimenti?

25/10/2018

Quali sono le operazioni preliminari e le tempistiche corrette per la posa di un pavimento? In questo articolo cercheremo di rispondere a queste domande.

tempistiche di un cantiere

Pavimenti: la sequenza corretta

«Qual è la sequenza corretta dei lavori in cantiere per la posa dei pavimenti?»

È una domanda che può apparire banale ai lettori esperti di edilizia ma per molti clienti privati, alle prese con la ristrutturazione o la nuova costruzione della propria casa, è invece importante. Risponderemo alle domande:
► "Quando si posano i pavimenti?" e
► "Quali lavori occorre siano effettuati prima di procedere con la posa dei pavimenti?”


Lavori preliminari, uno o due mesi prima


► IMPIANTI IDRAULICI ED ELETTRICI

Realizzazione Impianti



Circa un mese prima che sia possibile posare il pavimento vanno realizzati gli impianti: impianto idraulico (sanitario e di riscaldamento), quindi l’impianto elettrico ed eventuali impianti di aspirazione centralizzata.

Ma non si tratta solo di porre in opera le tubazioni: in questa fase, ad esempio, vanno fissati a parete eventuali “corpi ad incasso” di miscelatori a parete - spesso utilizzati specie nelle docce - così come le cassette wc ad incasso.
Sempre in questa fase vanno posati i piatti doccia e vanno realizzati gli attacchi idraulici.
Per consentire all'idraulico di realizzare gli attacchi dobbiamo aver già scelto ed ordinato i sanitari, la rubinetteria, i mobili da bagno e gli altri elementi dell'arredamento del bagno.

Se i lavori incombono ma non hai ancora scelto tutto l'arredobagno possiamo aiutarti con i prodotti in PRONTA CONSEGNA ->>

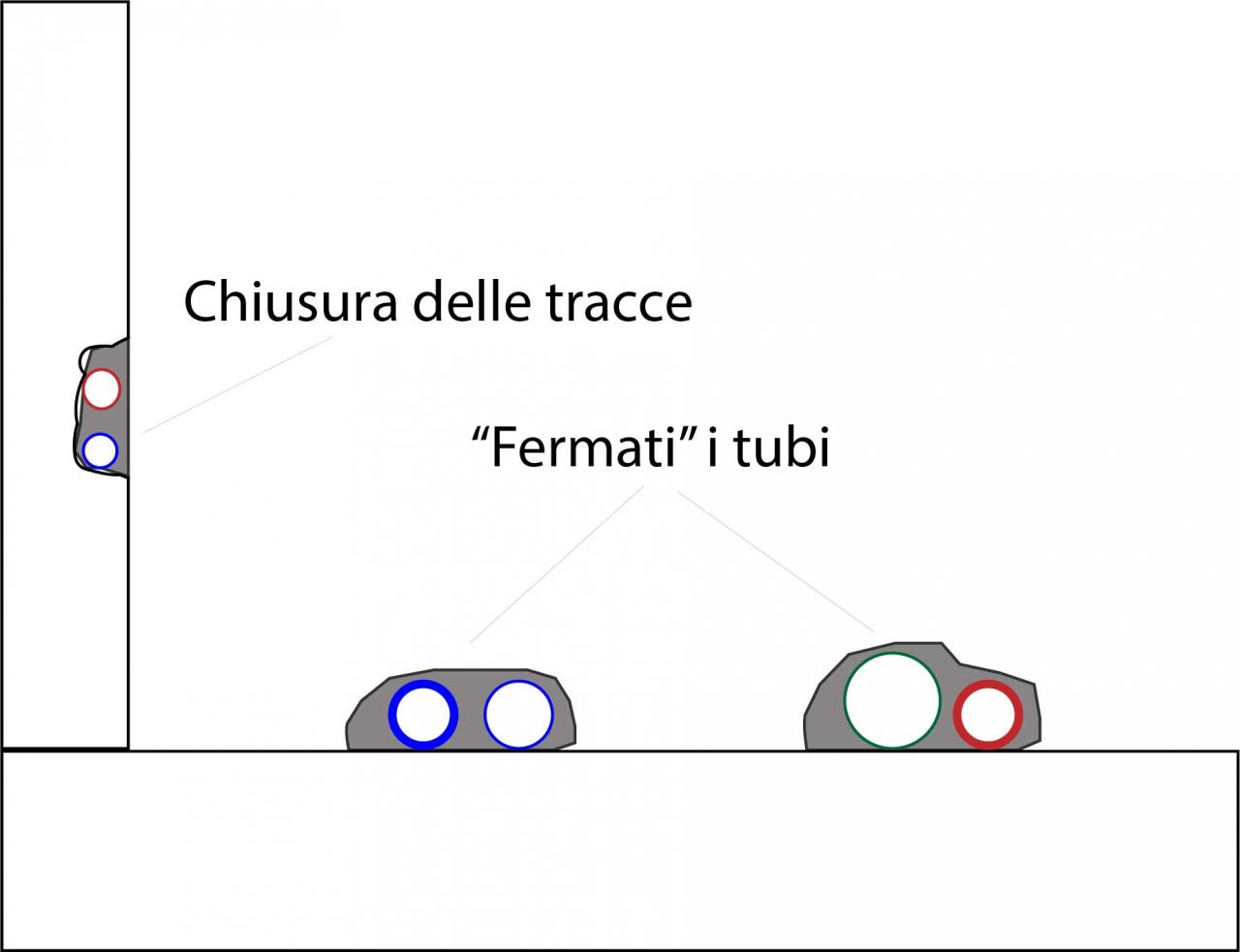

► FISSAGGIO TUBI E CHIUSURA TRACCE



Chiusura tracce


Completati i lavori di impiantistica si procederà a "fermare i tubi", operazione preliminare alla stesura dei sottofondi. Si tratta di fissare e coprire i tubi che corrono sul pavimento della casa con della malta cementizia. Nello stesso tempo verranno chiuse le tracce aperte sulle pareti per far passare le tubazioni "riparando" i muri danneggiati.
Queste operazioni solitamente richiedono qualche giorno, sicuramente meno di una settimana in una casa di dimensioni normali.


► INTONACI

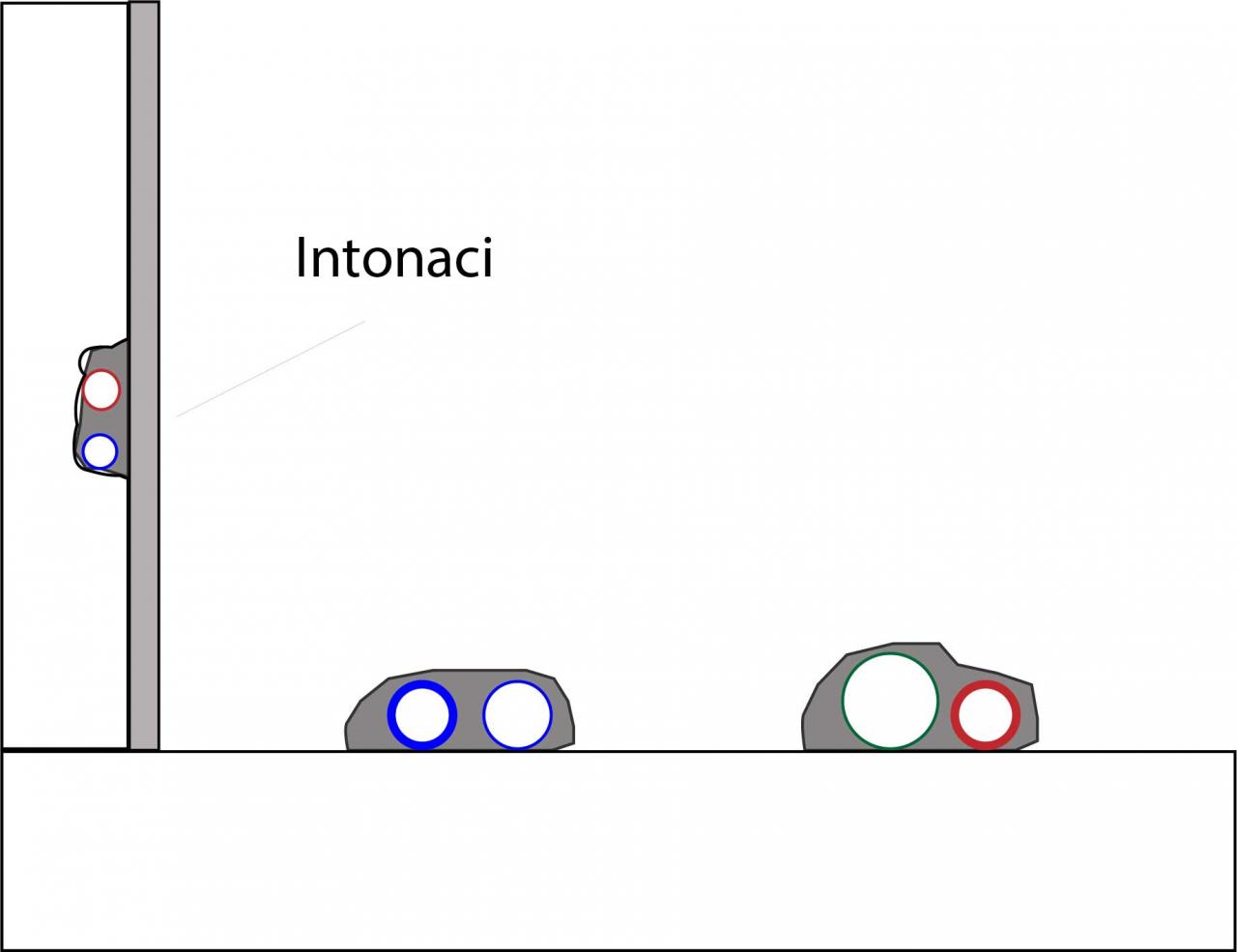

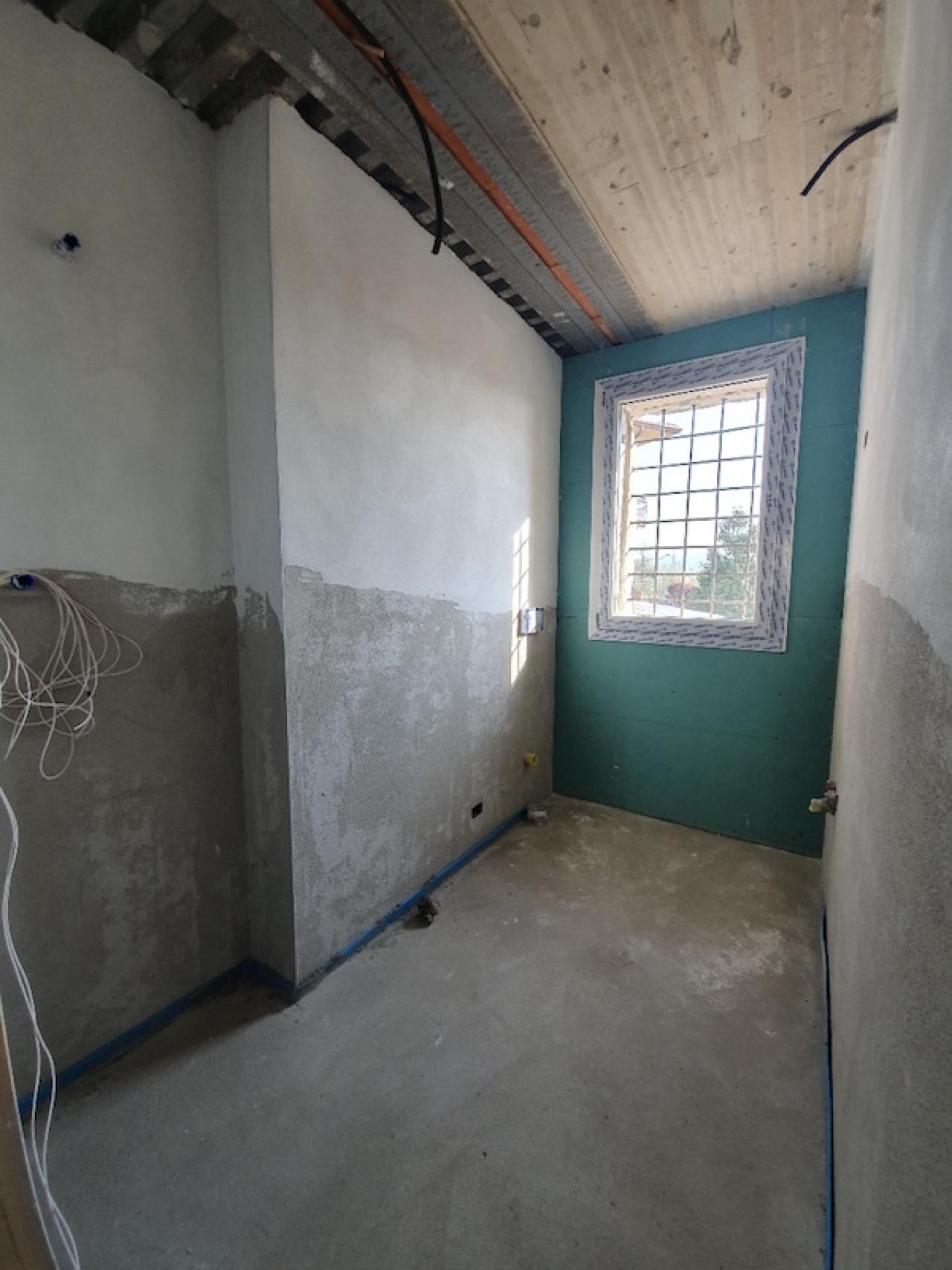

Intonaci



A questo punto si può procedere con la realizzazione degli intonaci. Si stenderà una malta cementizia oppure - meglio - a base calce che ha la funzione di rendere liscia la parete e di ricevere la tinteggiatura.
La stesura dell'intonaco in una abitazione può impiegare una o due settimane a seconda della tipologia di intonaco scelta e delle dimensioni.
Gli intonaci premiscelati a base cemento sono i più veloci (anche se i meno consigliati) mentre un intonaco a base calce richiede più tempo.


► SOTTOFONDI

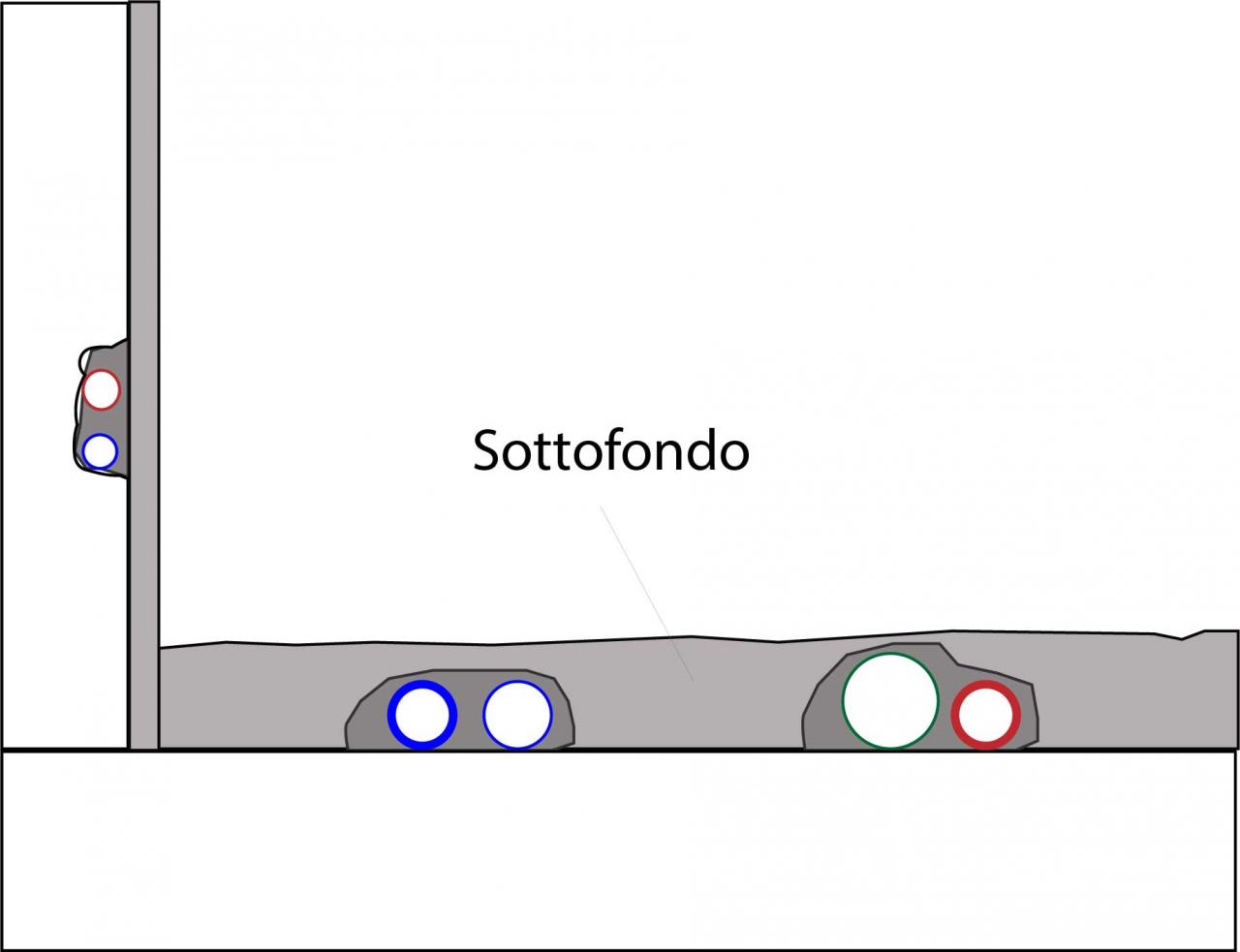

sottofondo



È il momento di realizzare il cosiddetto “sottofondo”, lo strato ha la funzione di inglobare definitivamente le tubazioni. Dovrà essere leggero per non appesantire il solaio e permettere l'ottenimento di una superficie abbastanza planare per poter proseguire con i lavori. Ma dovrà essere anche "non comprimibile" per evitare cedimenti a causa del peso del pavimento e dell'arredamento che dovrà sostenere.

Il massetto alleggerito Lecamix ->>

L'esecuzione dei sottofondi, in una abitazione di medie dimensioni, si realizza in due o tre giorni.


La realizzazione degli impianti, la chiusura delle tracce e la realizzazione di intonaci e sottofondo richiedono, a seconda delle dimensioni dell’abitazione (e dell'abilità nel sincronizzarli) uno o due mesi di lavoro.



Nel caso ci sia l’impianto a pavimento

► POSA DELLA BARRIERA A VAPORE



Barriera Vapore



Va messa in opera una barriera al vapore con la funzione di isolare il futuro massetto radiante da infiltrazioni di umidità dal basso.

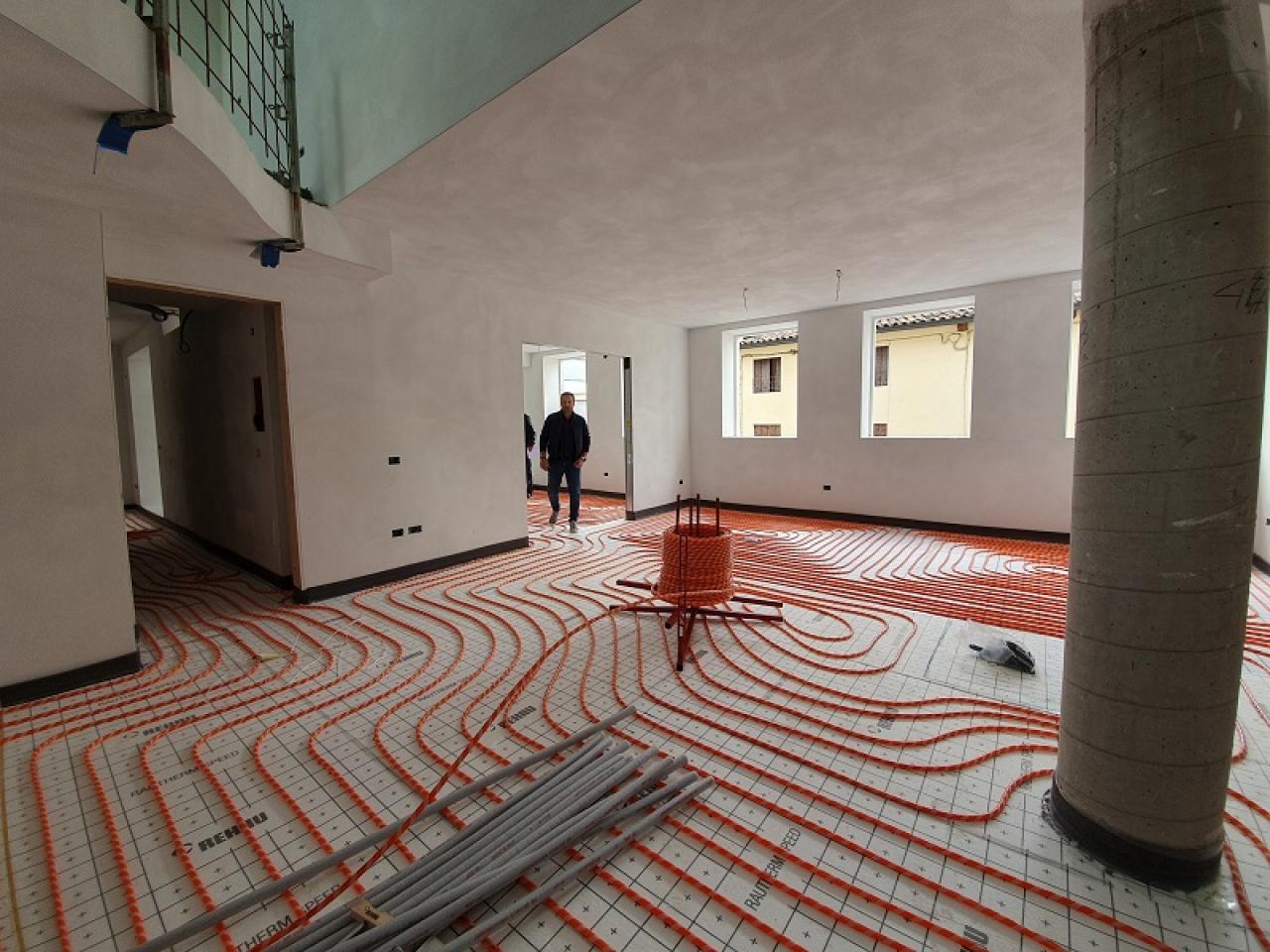

► POSA DEI PANNELLI e DEI TUBI RADIANTI



impianto pavimento

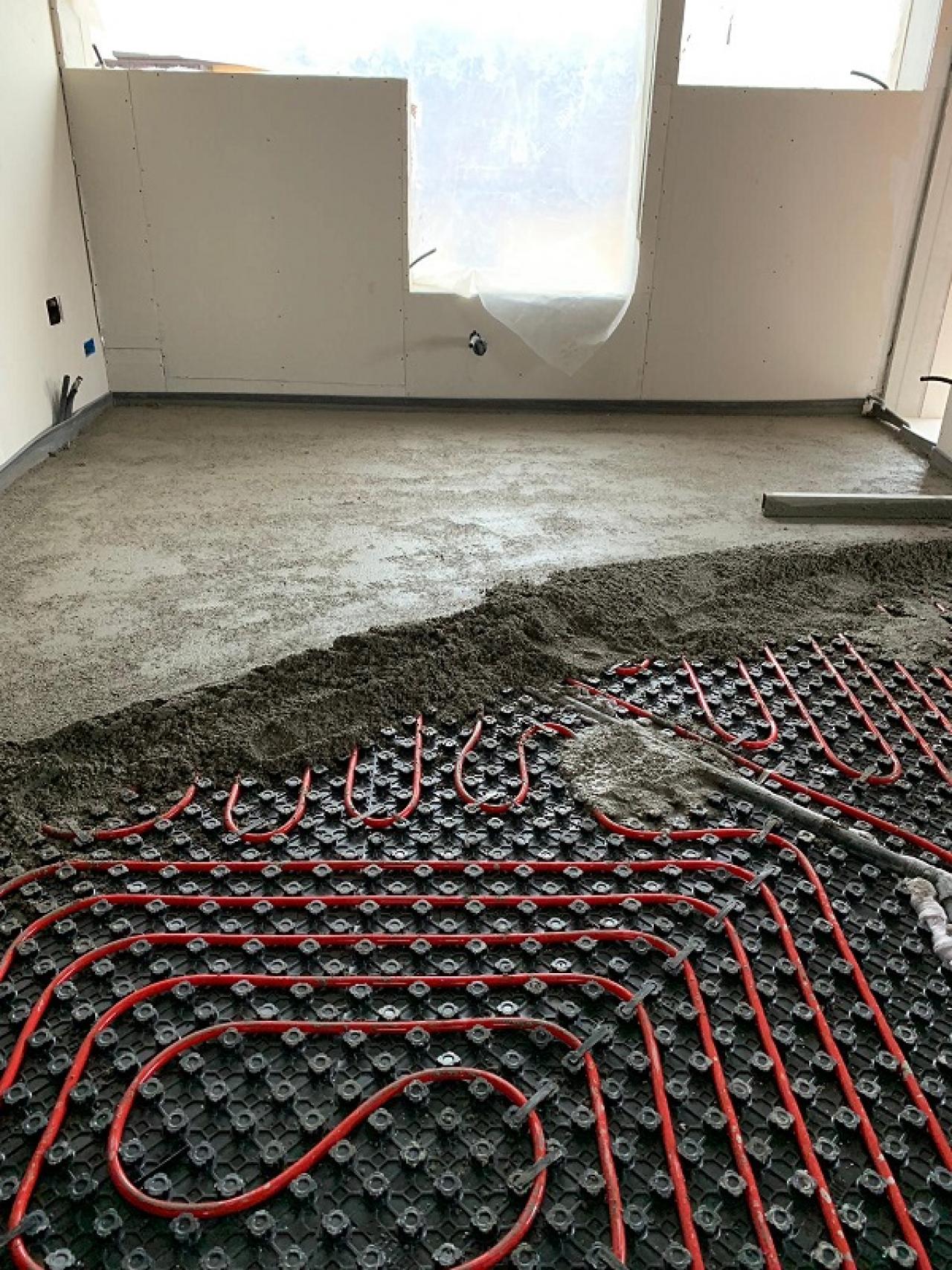

Se il cliente ha scelto l’impianto a pavimento per scaldare la propria abitazione si procede con la stesura dei pannelli dell’impianto sul sottofondo, pannelli sui quali andranno successivamente fissati i tubi.

Leggi anche l'approfondimento: "L'IMPIANTO di riscaldamento a pavimento >>




► MASSETTO



massetto



Non appena ultimato l’impianto radiante va realizzato il massetto cementizio, per evitare danneggiamenti ai tubi dell’impianto.
Si realizzano dai 50 ai 70 metri quadrati di massetto "tradizionale" al giorno. Nel caso di massetti autolivellanti pompati i tempi, invece, dimezzano.

Leggi anche l'approfondimento: il MASSETTO per l'impianto di riscaldamento a pavimento >>





► SERRAMENTI

montaggio serramenti



È vivamente consigliato che siano montati, se non i serramenti, almeno gli scuri, in modo che non possa piovere sopra al massetto
Dopo circa 20 giorni di maturazione il massetto è pronto per la posa della ceramica.





► SHOCK TERMICO

shock termico



Per la posa del legno e del marmo  – trascorsi i 20 giorni di maturazione del massetto - va necessariamente eseguito il cosiddetto “shock termico” e cioè il riscaldamento per 15 giorni del massetto, con curva di temperatura crescente e, poi, decrescente.
Una volta spento l’impianto, dopo un paio di giorni e raggiunta la temperatura di 20°C, è possibile posare il legno.

"Il ciclo di PRE-RISCALDAMENTO, perché va fatto e come?" ->>

Leggi la FAQ: "Posso NON fare lo shock termico ?" ->>





Questa fasi (realizzazione dell'impianto radiante, del massetto e la realizzazione dello shock termico)  richiedono, in linea di massima, due mesi trascorsi i quali saremo pronti alla posa dei pavimenti in ceramica, legno o marmo. Nei 60 giorni sono compresi anche i 20 giorni di maturazione del massetto.




Riscaldamento a termosifoni


► MASSETTO



MASSETTO


Nel caso in cui NON si faccia l'impianto di riscaldamento a pavimento e si scelga di scaldare la casa con i termosifoni si eseguirà il massetto sopra al sottofondo, con l’accortezza di inserire un materassino per la separazione dei due strati, con funzione acustica e di barriera al vapore.

Approfondisci: "ACUSTICA e pavimenti" >>



► SERRAMENTI

Gli scuri vanno installati per evitare che i massetti vengano bagnati in caso di pioggia.



Anche in questo caso si dovranno attendere 20 giorni per la maturazione del massetto prima di posare la ceramica. Per la posa del pavimento in legno si dovrà attendere che l'umidità del cassetto scenda sotto al 2%. Le tempistiche, in caso di massetto tradizionale, possono arrivare anche a 6 mesi (1 mese per ogni centimetro di massetto che deve asciugare). Per questo è assolutamente consigliata la posa di un massetto a rapida asciugatura che porta i tempi di asciugatura a 45 giorni, mediamente.





Piastrelle


► POSA DELLE PIASTRELLE



posa piastrelle

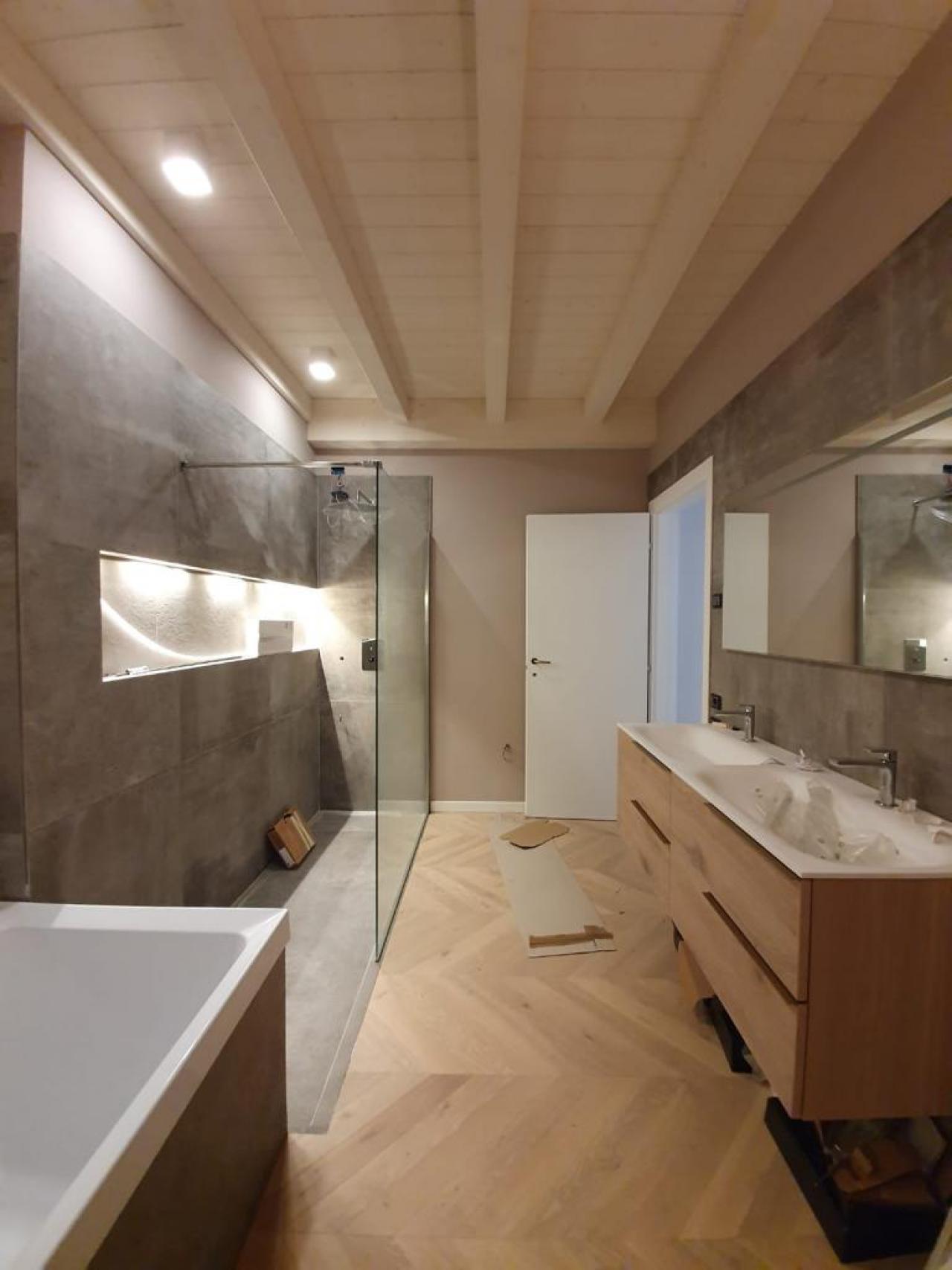

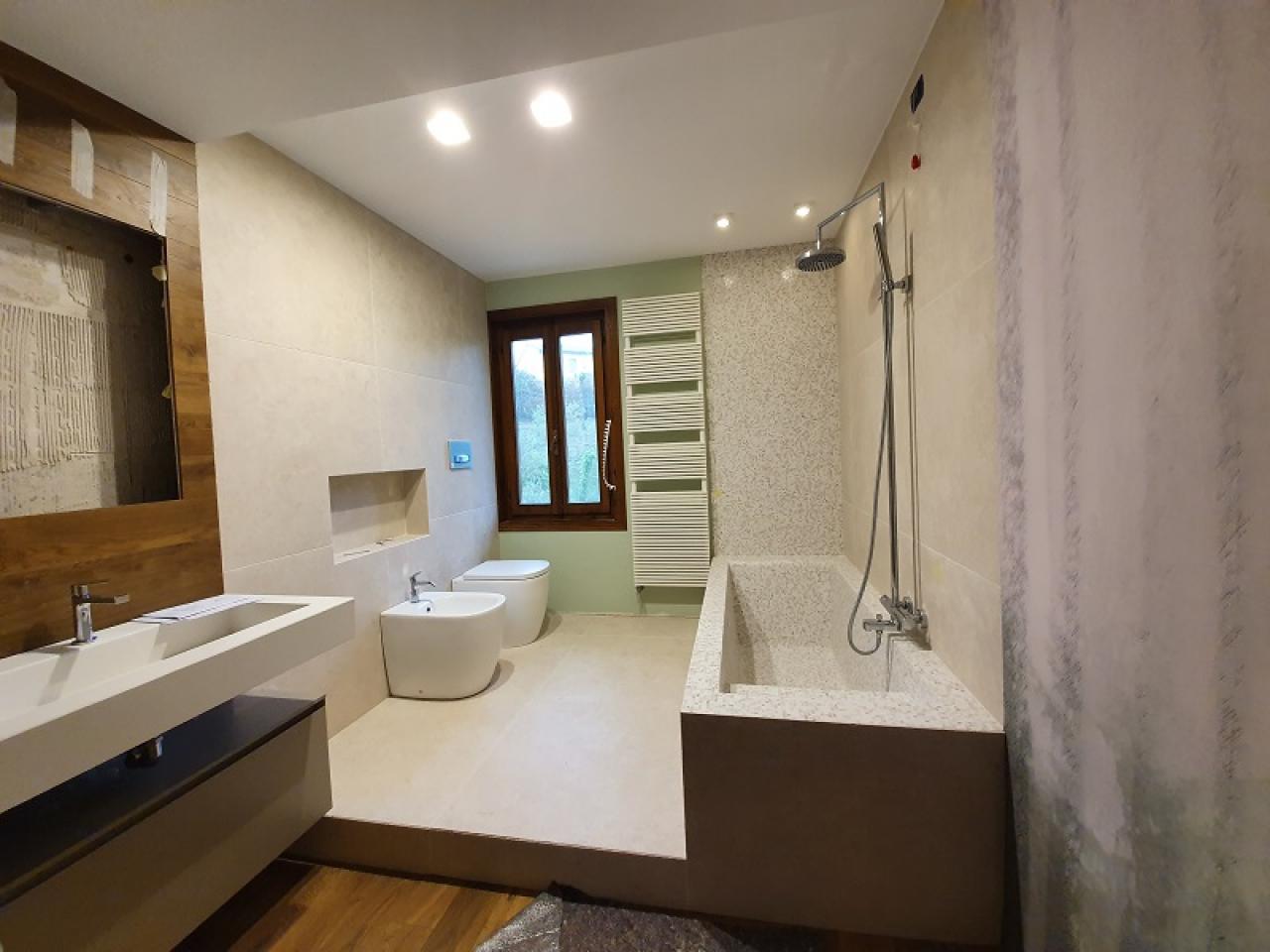

Trascorsi i 20 giorni dall’esecuzione del massetto si possono posare i pavimenti in ceramica in casa ed i rivestimenti nei bagni. Mentre per la posa del parquet occorreranno, come anzidetto, tempi differenti.


► INSTALLAZIONE DEI SANITARI



INSTALLAZIONE SANITARI



Ultimata la posa dei pavimenti e dei rivestimenti nei bagni l’idraulico potrà montare sanitari, rubinetteria, cassette esterne, mobile bagno e altri accessori di arredobagno.

► TINTEGGIATURE



TINTE


Si potranno dipingere le pareti in quanto i posatori del legno (prefinito) non sporcheranno le pareti.


La posa delle piastrelle a pavimento e rivestimento richiede dai 3 ai 5 giorni per ogni bagno, a seconda della complessità dello stesso. Mediamente un posatore riesce a realizzare dai 25 ai 50 metri di pavimento in ceramica al giorno, a seconda del formato e della complessità dello schema di posa.




Parquet


► OPERAZIONI PRELIMINARI



PRIMA DEL PARQUET



Per i pavimenti in legno è necessario che l'idraulico abbia ultimato di posare i sanitari e la rubinetteria nei bagni. Le tinteggiature dovranno essere ultimate così come il montaggio dei frutti dell'impianto elettrico e delle placche.
La posa dei pavimenti in legno è, infatti, l'ultima fase prima dell'arrivo dei mobili.


Leggi l'approfondimento: Accortezze preliminari alla POSA del PARQUET >>

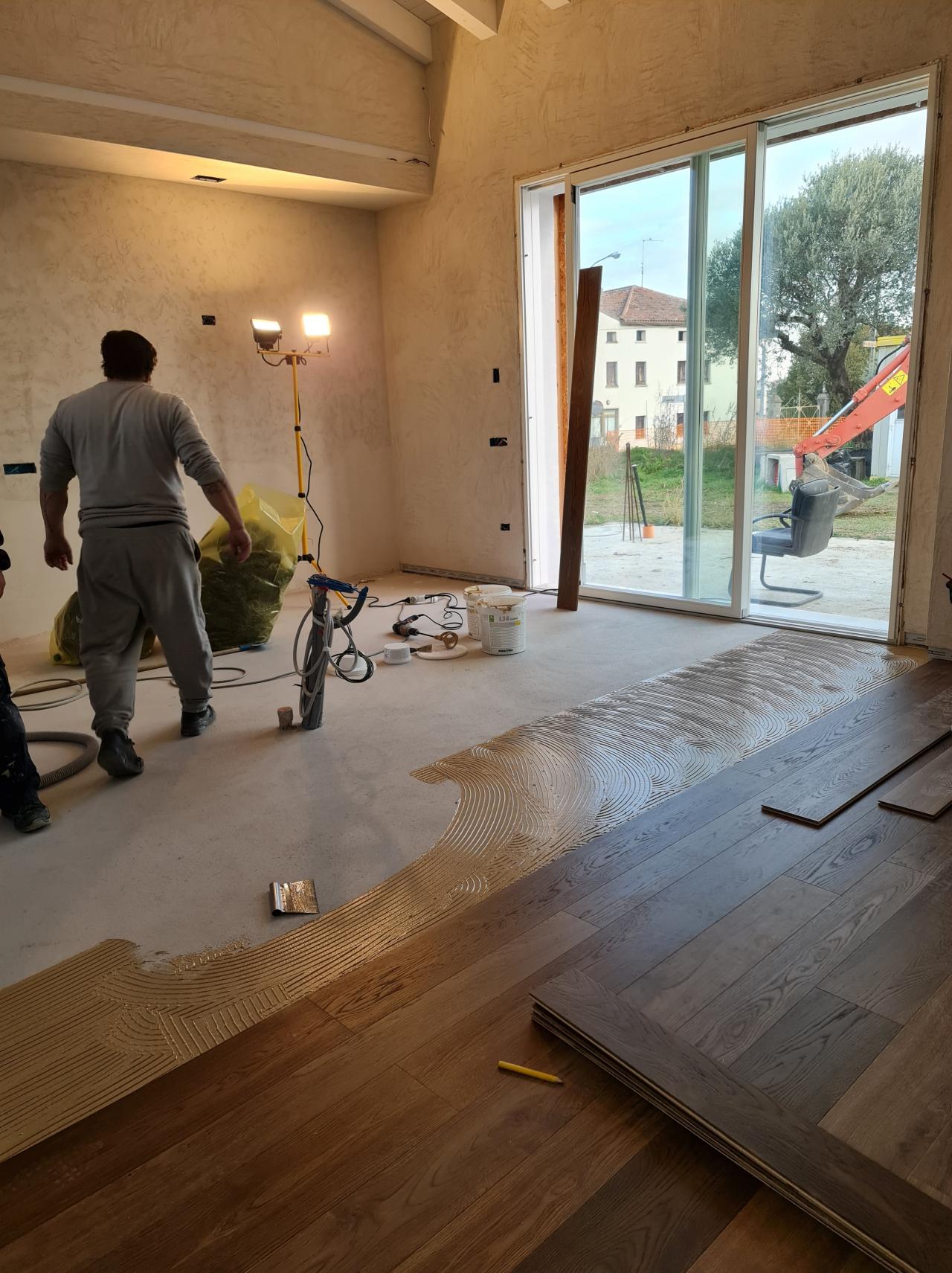

► POSA DEL PARQUET



POSA PARQUET



È giunto finalmente il momento di posare i pavimenti in legno

È chiaro che al momento della posa del legno dovranno essere tassativamente presenti i serramenti esterni perché il legno soffre anche l’umidità e lo sbalzo di temperatura.


Leggi l'approfondimento: "LEGNO ed UMIDITÀ" >>

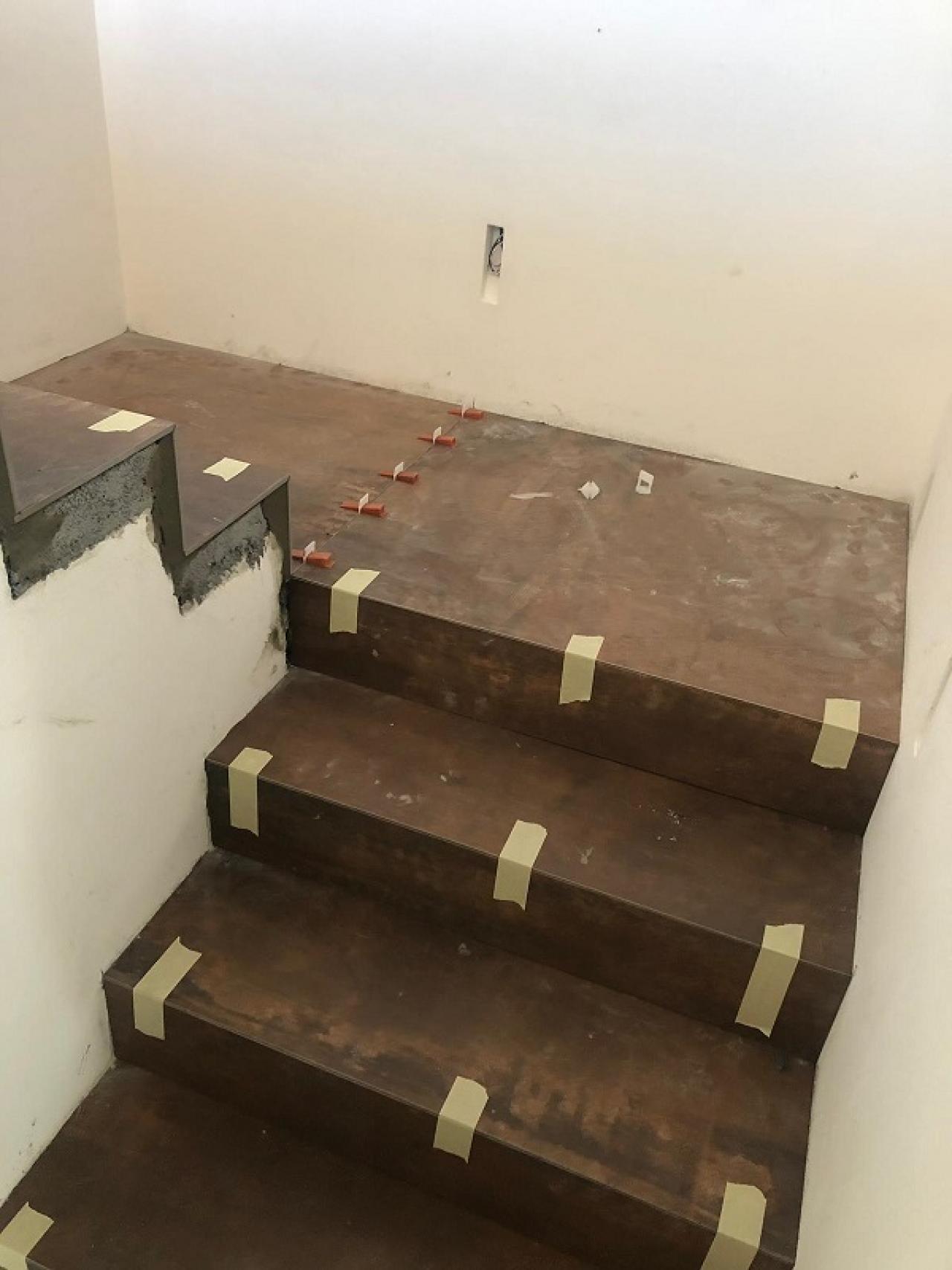

La posa di un pavimento in legno prefinito richiede circa una settimana per una casa intera, due o tre giorni se limitata alla sola zona notte.






A posa ultimata

Dopo la posa del legno si raccomanda di proteggere il pavimento con un tessuto-non-tessuto.

Evitate di utilizzare cartoni o tavole appoggiate direttamente sul pavimento che potrebbero nascondere, al di sotto, granelli di sabbia o frammenti di malta o cemento in grado di graffiare il pavimento.

tessuto non tessuto



Sergio Girardi - Fratelli Pellizzari

Specializzazione: Responsabile tecnico di cantiere
